Обновлены данные специального ресурса властей Алтайского края
о ходе восстановительных работ в селе Николаевка, сгоревшем в результате катастрофического лесного пожара в ночь с 8 на 9 сентября. Первый график ведущихся в селе работ был опубликован по состоянию на 20 часов 11 октября. В настоящее время там размещен

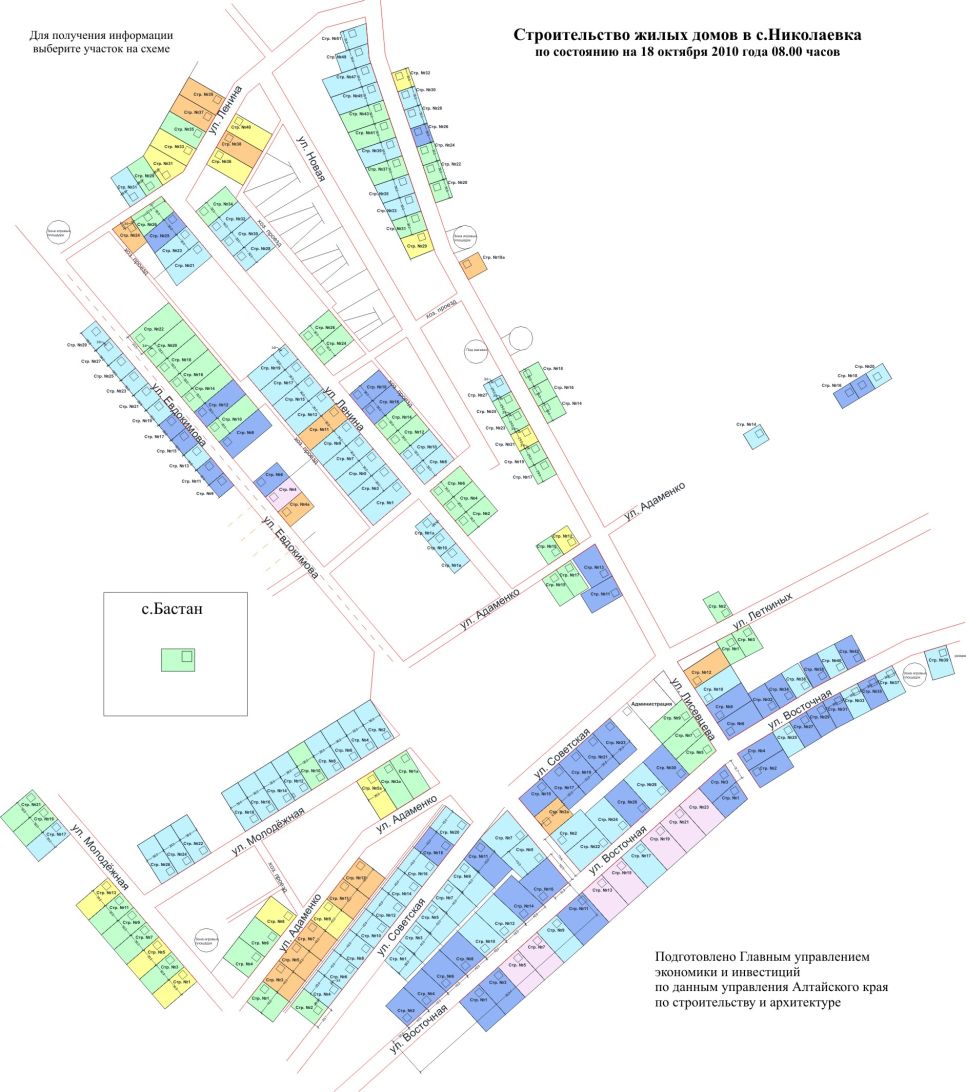

график работ на 8 часов 18 октября.
За прошедшие выходные число восстанавливаемых домов не изменилось —
их по-прежнему 218.
На прошлой неделе (к 15 октября) строители наконец-то закончили
этап монтажа фундаментов (согласно правительственного
плана-графика, окончание работ по этому этапу должно было пройти
27 сентября). На текущей неделе перед ними также встанет
необходимость завершить работы по возведению коробок (к 20 октября) и крыш (к 25 октября).
Количество домов, где не закончена коробка (стены и перекрытие),
за выходные уменьшилось с 47 до 28. По графику, этот этап работ должен
завершиться 20 октября.
Монтаж крыш на 18 октября завершен на 55 (+21) домах. При этом
внесенный федеральным правительством в состав работ этого этапа
монтаж внешнего теплового контура завершен пока лишь на 8 домах.
Работы по монтажу крыш и устройству внешнего теплового контура по графику должны завершиться 25 октября.
Внутренние отделочные работы не завершены пока нигде. Срок
окончания этапа — 10 ноября.
Монтаж электросетей и сантехнические работы (дата окончания по графику — 30 октября) сейчас массово ведутся, но на 18 октября не закончены ни на одном доме.
Благоустройство территории (дата окончания 25 ноября) не начиналось.
