Обновлены данные специального ресурса властей Алтайского края
о ходе восстановительных работ в селе Николаевка, сгоревшем в результате катастрофического лесного пожара в ночь с 8 на 9 сентября. Первый график ведущихся в селе работ был опубликован по состоянию на 20 часов 11 октября. В настоящее время там размещен

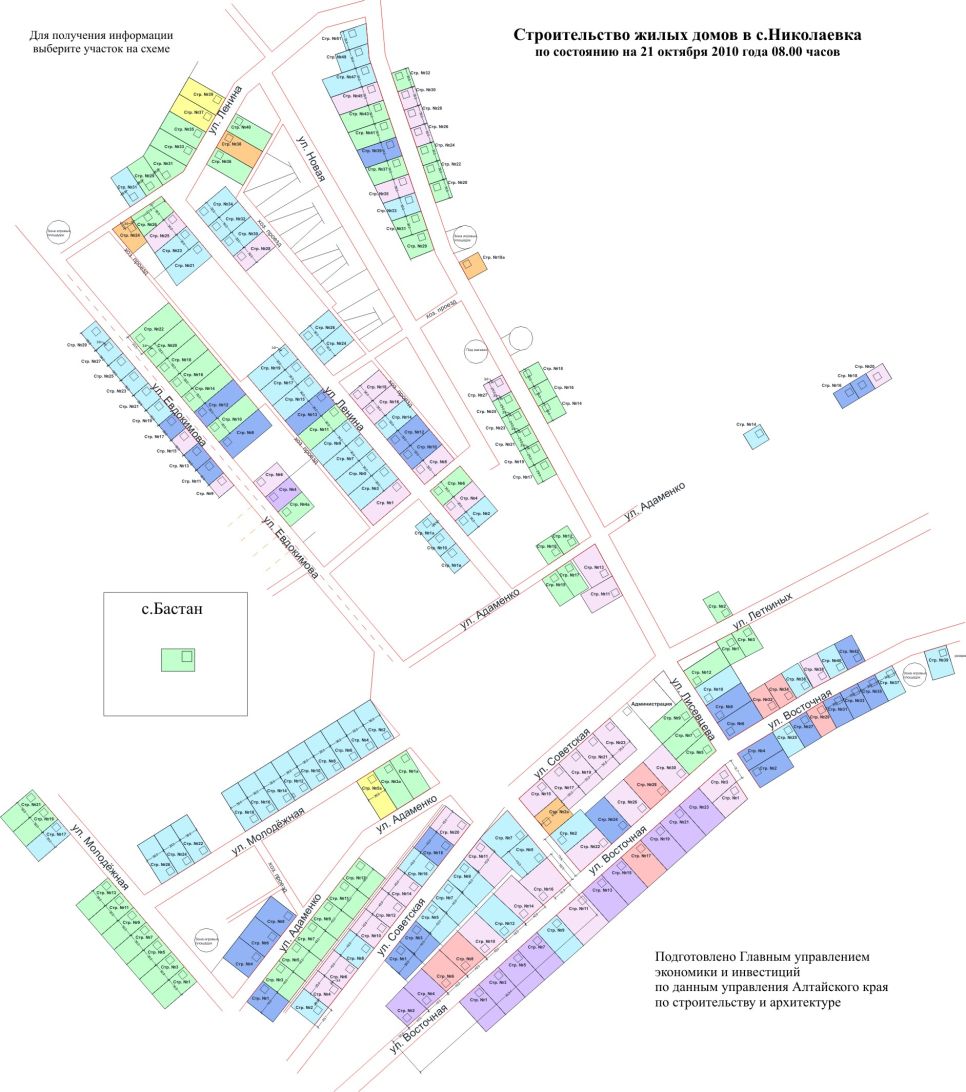

график работ на 8 часов 21 октября.
Число восстанавливаемых домов не изменилось — их по-прежнему 218.
На прошлой неделе (к 15 октября) строители наконец-то закончили
этап монтажа фундаментов (согласно правительственного
плана-графика, окончание работ по этому этапу должно было пройти
27 сентября, задним числом этот этап был продлен до 9 октября). На текущей неделе перед строителями вставала необходимость завершить работы
по возведению коробок (к 20 октября) и крыш (к 25 октября) — однако,
в связи с тем, что организаторы работ не укладывались в сроки,
правительство продлило продолжительность этих этапов — до 25 октября
и 5 ноября соответственно.
Количество домов, где не закончена коробка (стены и перекрытие),
за прошедшие сутки уменьшилось с 9 до 7. По графику, теперь этот этап
работ должен завершиться 25 октября.
Монтаж крыш на 21 октября завершен на 74 (+4) домах. При этом
внесенный федеральным правительством в состав работ этого этапа монтаж
внешнего теплового контура завершен пока лишь на 12 (+1) домах. Работы по монтажу крыш и устройству внешнего теплового контура по графику теперь
должны завершиться 5 ноября.
Внутренние отделочные работы не завершены пока нигде. Новый срок
окончания этапа — уже не 10, а 20 ноября.
Монтаж электросетей и сантехнические работы (новая дата окончания по графику сдвинута с 30 октября на 10 ноября) сейчас массово ведутся, но на 21 октября сети закончены лишь на 3 домах.
Благоустройство территории (дата окончания 25 ноября) не начиналось.
