Обновлены данные специального ресурса властей Алтайского края о ходе восстановительных работ в селе Николаевка, сгоревшем в результате
катастрофического лесного пожара в ночь с 8 на 9 сентября. Первый
график ведущихся в селе работ был опубликован по состоянию на 20 часов

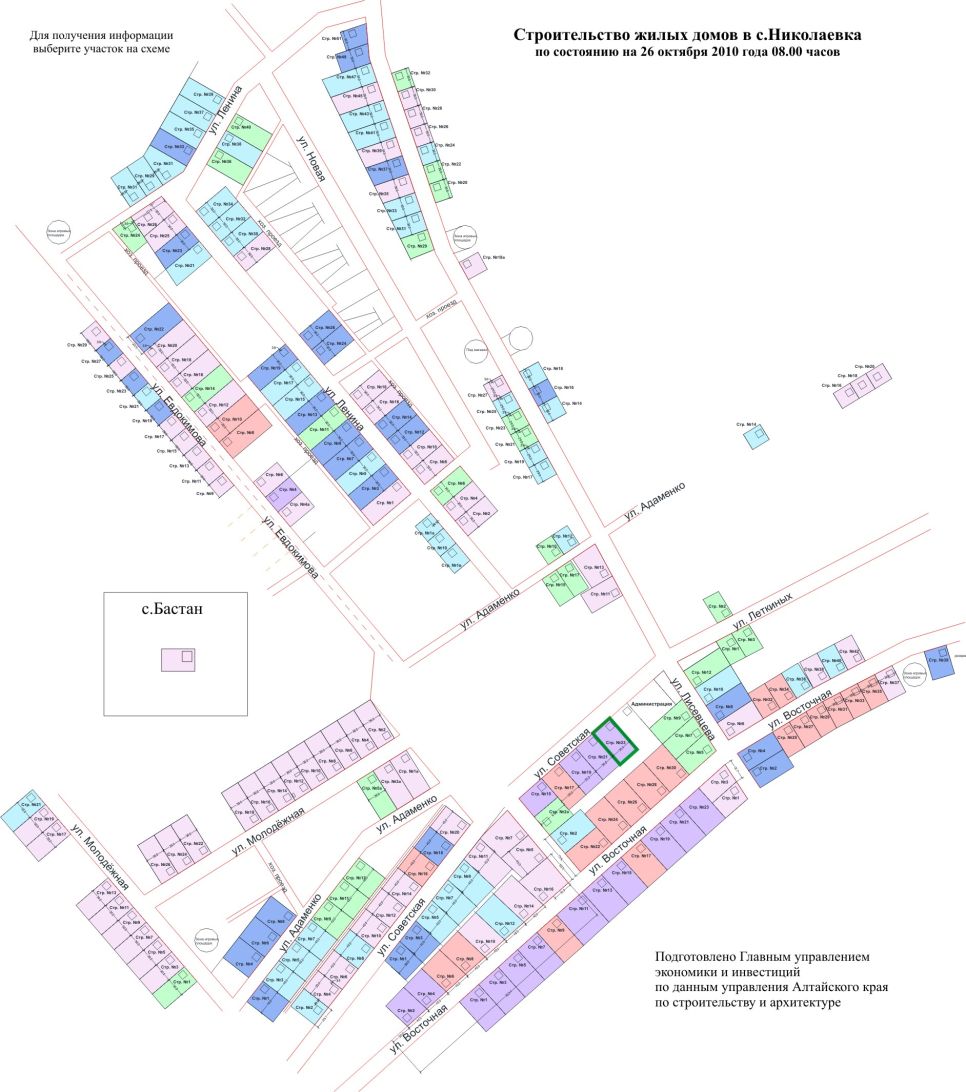

11 октября. В настоящее время там размещен график работ на 8 часов 26 октября.
Число восстанавливаемых домов не изменилось — их по-прежнему 218.
На прошлой неделе перед строителями вставала необходимость завершить
работы по возведению коробок (к 20 октября) и крыш (к 25 октября) —
однако, в связи с тем, что организаторы работ не укладывались в сроки,
правительство продлило продолжительность этих этапов — до 25 октября и 5 ноября соответственно.
К 25 октября работы по возведению коробок домов (стены и перекрытие)
были завершены.
Монтаж крыш на 26 октября завершен на 105 (+11) домах. При этом
внесенный федеральным правительством в состав работ этого этапа
монтаж внешнего теплового контура завершен пока лишь на 17
домах. Работы по монтажу крыш и устройству внешнего теплового
контура по графику теперь должны завершиться 5 ноября.
Монтаж электросетей и сантехнические работы (новая дата окончания
по графику сдвинута с 30 октября на 10 ноября) сейчас массово
ведутся, но на 26 октября сети закончены лишь на 13 (+3) домах.
Внутренние отделочные работы завершены к 26 октября на 1 доме.
Новый срок окончания этапа — уже не 10, а 20 ноября. Таким образом, на 26 октября один из 218-ти домов подготовлен к сдаче. Возводящим его
подрядчиком является барнаульское ООО «Жилищная инициатива».
Благоустройство территории (дата окончания 25 ноября) не начиналось.
Сообщается, что сейчас ведется его планирование.
