Обновлены данные специального ресурса властей Алтайского края о ходе восстановительных работ в селе Николаевка, сгоревшем в результате
катастрофического лесного пожара в ночь с 8 на 9 сентября. Первый
график ведущихся в селе работ был опубликован по состоянию на 20 часов

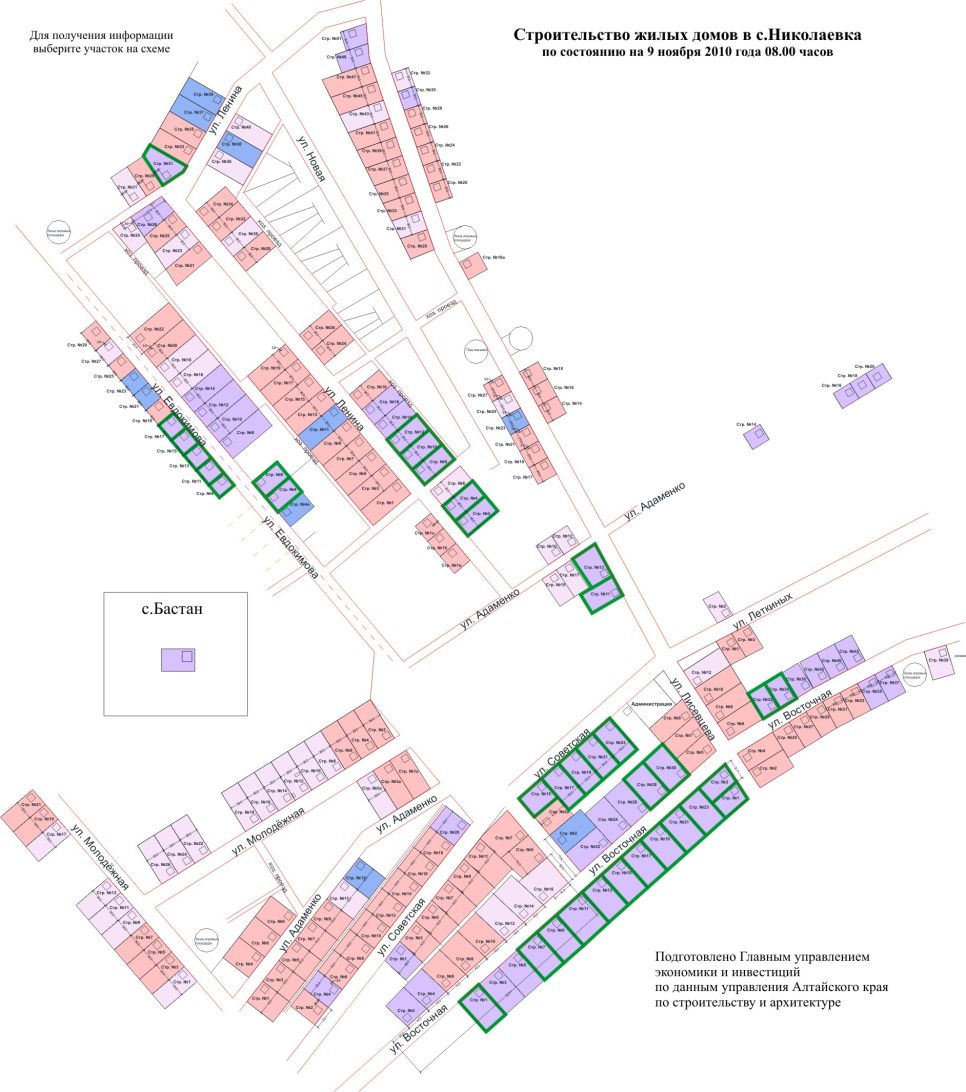

11 октября. В настоящее время там размещен график работ на 8 часов 9 ноября.
Число восстанавливаемых домов не изменилось — их по-прежнему 218 (по одному из домов информация отсутствует). Число сданных домов за день
увеличилось на один — до 36 домов (16 из них на прошлой неделе были
заселены).
В этой связи совершенно непонятным выглядит прозвучавшее 9 ноября
заявление краевых властей о том, что на этот день в Николаевке якобы
«готовы к заселению» 70 домов (16 уже заселенных плюс 54
дополнительного готовых к заселению на 9 ноября). Стоит отметить, что
авторы заведомо ложной информации даже не потрудились привести в соответствие с этим заголовком данные о реальном ходе работ в тексте
официального сообщения — так, например, там признается, что внутренняя
и наружная отделка завершены лишь на 39 домах — но никак не на 70.
5 ноября по правительственному графику должен был завершиться этап
строительства крыш и устройства внешнего теплового контура домов. Ранее
завершение этого этапа планировалось на 25 октября, однако из-за
отставания работ правительство перенесло контрольный срок их окончания
на 5 ноября. Однако, к этому дню полностью завершить эти работы не удалось — несмотря на максимально благоприятствовавшую строителям погоду,
на 5 ноября ряд крыш оставались недоделанными, а внешний тепловой
контур не был смонтирован даже на половине строений. На 8 ноября
монтаж крыш на домах был завершен. При этом внесенный федеральным
правительством в состав работ этого этапа монтаж внешнего теплового
контура завершен по состоянию на 9 ноября пока лишь на 66 (+3) домах.
10 ноября в Николаевке истекает установленный правительственным
планом-графиком срок этапа монтажа сетей. Монтаж электросетей и сантехнические работы (новая дата окончания по графику уже была
сдвинута в связи с отставанием с 30 октября на 10 ноября) сейчас
массово ведутся, однако сводные данные о них недоступны, в связи с чем
точно оценить объем выполненного здесь не представляется возможным.
Первоначально власти края отчитывались в целом о строительстве всех
сетей в домах, теперь же предоставляются лишь данные об электроснабжении и монтаже внутреннего отопления (данных о монтаже
внешнего теплоснабжения, водопровода и канализации нет). Тем не менее,
в целом даже частичные данные говорят о том, что работы по этому этапу
далеко не завершены и также не будут закончены в срок к завтрашнему дню.
Внутренние отделочные работы завершены на 9 ноября на 39 домах (36
из них подготовлено к сдаче). Новый срок окончания этого этапа — уже не 10, а 20 ноября.
